Roboty zakończone, wykop zasypany, ekipa odjechała — i co teraz? Wielu inwestorów w Krakowie jest przekonanych, że to już koniec sprawy. Tymczasem bez formalnego odbioru przyłącza wodociągowego w Krakowie przez Wodociągi Miasta Krakowa (WMK) nie możesz legalnie korzystać z wody ani podpisać umowy na dostawę. Ten artykuł przeprowadzi Cię przez cały proces krok po kroku — tak, żebyś wiedział czego się spodziewać i jak uniknąć niepotrzebnych opóźnień.
Dlaczego odbiór przyłącza wodociągowego w Krakowie jest obowiązkowy?
Przyłącze wodociągowe to nie jest zwykła rura zakopana w ziemi. To element infrastruktury sieciowej, który po zakończeniu budowy staje się częścią systemu zaopatrzenia w wodę. WMK jako gestor sieci musi potwierdzić, że roboty zostały wykonane zgodnie z zatwierdzonym projektem i obowiązującymi normami technicznymi.
Bez protokołu odbioru nie podpiszesz umowy o zaopatrzenie w wodę. Bez umowy nie masz legalnego dostępu do sieci. To prosta zależność, której nie da się obejść. Warto też wiedzieć, że kwestia własności przyłącza i odpowiedzialności za jego stan jest ściśle powiązana właśnie z tym etapem — odbiór formalnie potwierdza, kto za co odpowiada.
Ważne: Odbiór przyłącza wodociągowego w Krakowie przeprowadza inspektor WMK. Bez jego udziału i podpisanego protokołu cały proces jest niekompletny — nawet jeśli roboty wykonano wzorowo.
Zgłoszenie rozpoczęcia robót — pierwszy krok przed odbiorem
Zanim w ogóle dojdzie do odbioru, musisz dopełnić formalności na początku budowy. W Krakowie zgłoszenia rozpoczęcia robót dokonujesz bezpośrednio w WMK — nie w urzędzie miasta ani w wydziale architektury. To częsty punkt, który inwestorzy mylą lub pomijają, a który potem komplikuje odbiór.
WMK wyznacza inspektora nadzoru, który będzie odpowiedzialny za kontrolę robót. Dobrą praktyką jest uzgodnienie z nim terminu odbioru jeszcze na etapie realizacji — szczególnie w przypadku odbioru w wykopie, który musi odbyć się przed zasypaniem. Jeśli chcesz wiedzieć więcej o tym, jak wygląda cały proces od samego początku, sprawdź artykuł o przyłączach wody i kanalizacji w Krakowie.

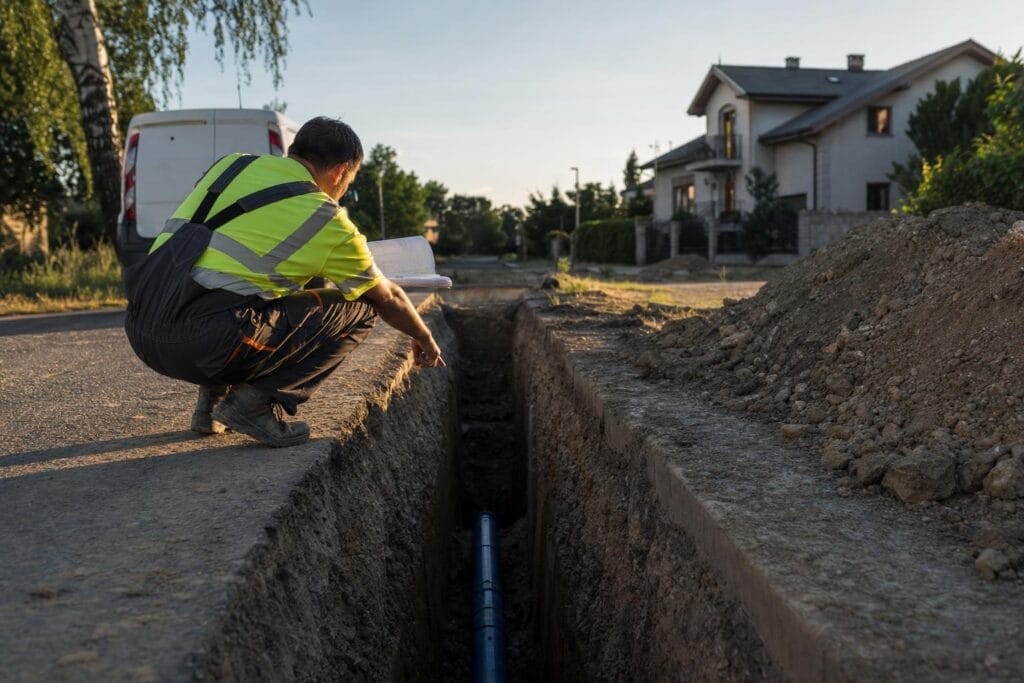

Odbiór w wykopie — kluczowy etap, którego nie można pominąć
To jeden z najważniejszych momentów całego procesu. Odbiór w wykopie polega na tym, że inspektor WMK przyjeżdża na budowę i sprawdza przyłącze zanim zostanie zasypane. Ocenia m.in. prawidłowość ułożenia rury, głębokość posadowienia, sposób połączenia z siecią oraz zastosowane materiały.
Jeśli nie zgłosisz gotowości do odbioru w wykopie i zasypiesz przewód bez wiedzy inspektora, narazisz się na poważne konsekwencje. WMK może zażądać odkrycia przyłącza na Twój koszt. Dlatego nigdy nie zasypuj wykopu bez potwierdzenia odbioru przez inspektora. To zasada, która w praktyce ratuje inwestorów przed tygodniami opóźnień i niepotrzebnych wydatków.
Uwaga: Zasypanie wykopu przed odbiorem przez inspektora WMK może skutkować koniecznością odkopania przyłącza na koszt inwestora. Nie ryzykuj — zgłoś gotowość do odbioru przed zakończeniem robót ziemnych.
Jak wygląda odbiór końcowy przyłącza — wymagane dokumenty
Po zakończeniu wszystkich robót i zasypaniu wykopu przychodzi czas na odbiór końcowy. To etap, podczas którego inspektor WMK weryfikuje kompletność dokumentacji powykonawczej i zgodność wykonania z projektem. Bez kompletu dokumentów odbiór się nie odbędzie — albo zostanie wstrzymany do czasu ich uzupełnienia.
Poniżej znajdziesz zestawienie dokumentów, które są standardowo wymagane przy odbiorze przyłącza wodociągowego w Krakowie:
| Dokument | Kto go dostarcza | Uwagi |
|---|---|---|
| Projekt przyłącza wodociągowego (zatwierdzona dokumentacja) | Inwestor / projektant | Musi być zatwierdzony przez WMK przed rozpoczęciem robót |
| Inwentaryzacja geodezyjna powykonawcza | Geodeta uprawniony | Naniesiona na mapę zasadniczą, potwierdzona przez PODGiK |
| Protokół próby ciśnieniowej | Wykonawca robót | Potwierdzenie szczelności instalacji |
| Atest / certyfikat zastosowanych materiałów | Wykonawca robót | Dotyczy rur, kształtek, zasuw, wodomierza |
| Protokół dezynfekcji przewodu | Wykonawca robót | Wymagany dla przewodów wody pitnej |
| Dziennik budowy (jeśli był wymagany) | Inwestor / kierownik budowy | Zależy od zakresu robót |
Warto zadbać o kompletność dokumentacji już na etapie realizacji robót. Szczegółowo o tym, jakie dokumenty powinieneś zebrać po zakończeniu całego procesu, piszemy w artykule o dokumentach odbioru instalacji wod-kan.
Inwentaryzacja geodezyjna — dlaczego jest niezbędna
Inwentaryzacja geodezyjna powykonawcza to dokument, który potwierdza rzeczywiste położenie wybudowanego przyłącza w terenie. Geodeta mierzy przebieg rury, rzędne posadowienia, lokalizację armatury i nanosi to wszystko na aktualną mapę zasadniczą. Bez tego dokumentu WMK nie może zaktualizować swoich zasobów sieciowych.
W praktyce oznacza to, że musisz zlecić geodetę niezwłocznie po zakończeniu robót, zanim zasypiesz wykop lub równolegle z zasypywaniem. Geodeta musi mieć dostęp do odsłoniętego przewodu. Jeśli zasypiesz wykop przed pomiarem — pomiar stanie się niemożliwy lub znacznie trudniejszy. Więcej o roli dokumentacji mapowej w procesie projektowym znajdziesz w artykule o mapie do celów projektowych.
„Inwentaryzacja geodezyjna to nie formalność — to jedyny sposób, żeby udowodnić, że rura biegnie tam, gdzie powinna. Bez niej WMK nie ma podstaw do przyjęcia przyłącza do eksploatacji.”
Próba ciśnieniowa i dezynfekcja — techniczne warunki odbioru
Przed formalnym odbiorem przyłącze musi przejść próbę ciśnieniową. Polega ona na wypełnieniu przewodu wodą pod odpowiednim ciśnieniem i obserwacji przez określony czas. Wynik próby jest dokumentowany protokołem, który trafia do dokumentacji odbiorowej. To podstawowy dowód na szczelność instalacji.
Dla przyłączy wody pitnej obowiązkowa jest również dezynfekcja przewodu. Wykonawca przepłukuje i dezynfekuje wnętrze rury, a wynik tego zabiegu dokumentuje protokołem. WMK wymaga tego dokumentu, ponieważ woda w sieci musi spełniać normy sanitarne. Bez protokołu dezynfekcji odbiór końcowy nie dojdzie do skutku.
Dobra praktyka: Zadbaj, żeby wykonawca robót wystawiał protokoły na bieżąco — po próbie ciśnieniowej i po dezynfekcji. Nie czekaj z tym do dnia odbioru. Brakujące dokumenty to najczęstszy powód przedłużania się procedury odbiorowej.
Co się dzieje po odbiorze — podpisanie umowy z WMK
Pozytywny protokół odbioru otwiera drogę do podpisania umowy o zaopatrzenie w wodę z WMK. Dopiero na tej podstawie możesz legalnie korzystać z sieci wodociągowej. Montaż wodomierza i jego oplombowanie przez WMK to ostatni techniczny etap — po nim możesz cieszyć się bieżącą wodą.
Jeśli planujesz budowę domu i zastanawiasz się, kiedy najlepiej zabrać się za projekt przyłącza, warto wiedzieć, że wodomierz możesz umieścić w budynku lub w studni wodomierzowej na działce. Jeśli chcesz mieć wodę na działce jeszcze przed wybudowaniem domu — wodomierz lokalizuje się w studni wodomierzowej i do tego nie potrzebujesz projektu budynku. Jeśli natomiast planujesz umieścić wodomierz wewnątrz budynku, projekt przyłącza wodociągowego należy realizować po uzyskaniu projektu budynku — najlepiej przed pozwoleniem na budowę, żeby móc dostosować rozwiązania do wymagań WMK.
Pamiętaj też, że granicą przyłącza wodociągowego jest wodomierz (zestaw wodomierzowy). Odcinek od sieci do wodomierza to przyłącze, które po odbiorze trzeba utrzymywać w należytym stanie, a wszystko za wodomierzem to już instalacja wewnętrzna budynku. Dlatego lokalizacja wodomierza, ustalona w projekcie, ma znaczenie także po zakończeniu budowy.
Najczęściej zadawane pytania (FAQ)
Czas oczekiwania na inspektora WMK zależy od obłożenia inspektorów, zwłaszcza w sezonie budowlanym. Warto zgłosić termin z wyprzedzeniem i uzgodnić go bezpośrednio z przydzielonym inspektorem nadzoru.
Nie. Zasypanie wykopu przed odbiorem przez inspektora WMK jest poważnym błędem. Inspektor musi zobaczyć przyłącze przed zasypaniem, żeby ocenić prawidłowość wykonania. Jeśli zasypiesz wykop bez odbioru, WMK może zażądać jego odkrycia na Twój koszt.
Inwentaryzację geodezyjną zleca inwestor lub wykonawca robót — zależy to od zakresu usługi, który ustalisz z wykonawcą. Ważne jest, żeby geodeta zmierzył przyłącze przed zasypaniem wykopu. Gotową inwentaryzację, potwierdzoną przez PODGiK, dołączasz do dokumentacji odbiorowej dla WMK.
Jeśli próba ciśnieniowa wykaże nieszczelność, wykonawca robót musi zlokalizować i usunąć usterkę, a następnie powtórzyć próbę. Odbiór odbywa się dopiero po uzyskaniu pozytywnego protokołu. Koszt naprawy i powtórzenia próby ponosi wykonawca, o ile wynika to z jego błędu wykonawczego.
Tak. W Krakowie projekt przyłącza wodociągowego musi uzyskać akceptację WMK przed rozpoczęciem robót. Realizacja przyłącza bez zatwierdzonego projektu może skutkować odmową odbioru i koniecznością przebudowy. Więcej o konsekwencjach braku projektu znajdziesz w artykule o przyłączu bez projektu na blogu IS Pracowni.
Co warto zapamiętać
- Odbiór przyłącza wodociągowego w Krakowie przeprowadza inspektor WMK — bez niego nie możesz podpisać umowy na dostawę wody.
- Zgłoszenia rozpoczęcia robót dokonujesz w WMK — nie w urzędzie miasta ani w wydziale architektury.
- Odbiór w wykopie musi odbyć się przed zasypaniem — nigdy nie zasypuj wykopu bez potwierdzenia inspektora.
- Do odbioru końcowego potrzebujesz m.in. inwentaryzacji geodezyjnej, protokołu próby ciśnieniowej i protokołu dezynfekcji.
- Inwentaryzację geodezyjną należy zlecić przed lub podczas zasypywania wykopu — nie po fakcie.
- Pozytywny protokół odbioru to podstawa do podpisania umowy z WMK i legalnego korzystania z sieci.
